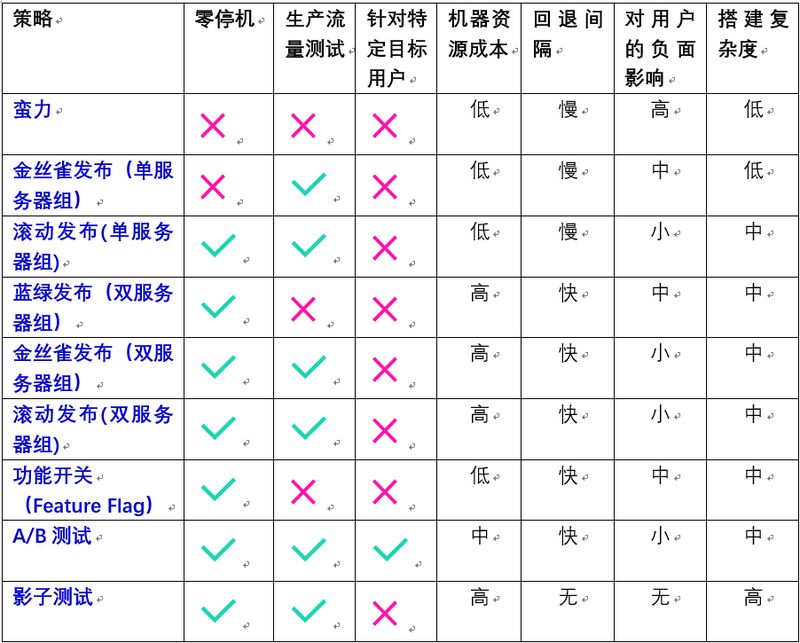

单服务器组发布
手动发布,手动停掉-> 金丝雀发布,先发一组,做流量测试
滚动式发布
- 滚动式发布一般先发 1 台,或者一个小比例,如 2% 服务器,主要做流量验证用,类似金丝雀 (Canary) 测试。
- 滚动式发布需要比较复杂的发布工具和智能 LB,支持平滑的版本替换和流量拉入拉出。
- 每次发布时,先将老版本 V1 流量从 LB 上摘除,然后清除老版本,发新版本 V2,再将 LB 流量接入新版本。这样可以尽量保证用户体验不受影响。
- 一次滚动式发布一般由若干个发布批次组成,每批的数量一般是可以配置的(可以通过发布模板定义)。例如第一批 1 台(金丝雀),第二批 10%,第三批 50%,第四批 100%。每个批次之间留观察间隔,通过手工验证或监控反馈确保没有问题再发下一批次,所以总体上滚动式发布过程是比较缓慢的 (其中金丝雀的时间一般会比后续批次更长,比如金丝雀 10 分钟,后续间隔 2 分钟)。
- 回退是发布的逆过程,将新版本流量从 LB 上摘除,清除新版本,发老版本,再将 LB 流量接入老版本。和发布过程一样,回退过程一般也比较慢的。
- 滚动式发布国外术语通常叫 Rolling Update Deployment。
双服务器组发布
为一次发布分配两组服务器,一组运行现有的 V1 老版本,一组运行待上线的 V2 新版本,再通过 LB 切换流量方式完成发布,这就是所谓的双服务器组发布方式。
蓝绿发布
金丝雀发布
滚动发布
其他发布以及测试
影子测试
- 目标实现老的 legacy 服务迁移升级到新的 experimental 服务。

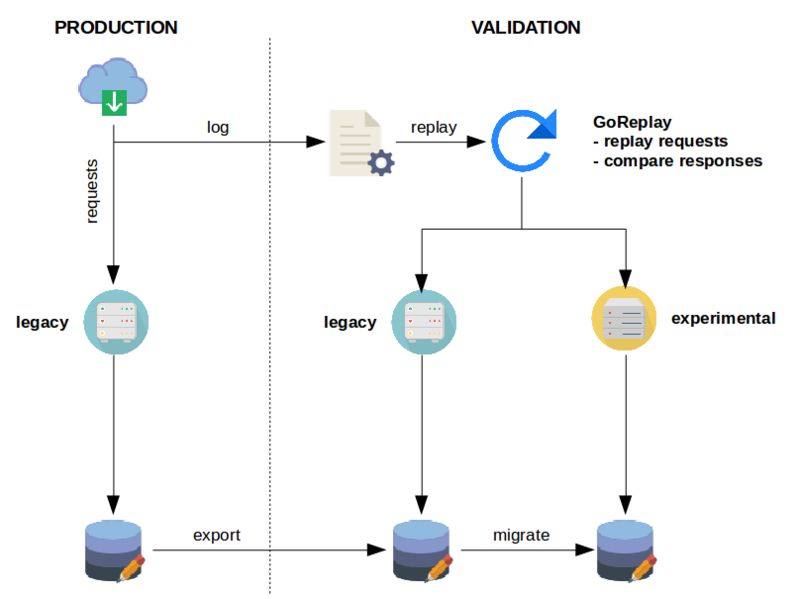

- 测试开始前,需要在测试环境部署一份 legacy 服务和 experimental 服务,同时将生产数据库复制两份到测试环境。同时需要将生产请求日志收集起来,一般可以通过 kafka 队列收集,然后通过类似 goreplay附录 6.8这样的工具,消费 kafka 里头的请求日志,复制回放,将请求分发到 legacy 服务和 experimental 服务,收到响应后进行比对,如果所有响应比对成功,则可以认为 legacy 服务和 experimental 服务在功能逻辑上是等价的;如果有响应比对失败,则认为两者在功能逻辑上不等价,需要修复 experimental 并重新进行影子测试,直到全部比对成功。根据系统复杂度和关键性不同,比对测试时间短的可能需要几周,长的可达半年之久。
- 影子测试因为旁路在独立测试环境中进行,可以对生产流量完全无影响。
- 影子测试一般适用于遗留系统的等价重构迁移,例如.net 转 Java,或者 SQLServer 数据库升级为 MySQL 数据库,且外部依赖不能太多,否则需要开发很多 mock,测试部署成本会很高,且比对测试更加复杂和不稳定。
